【水务局】康思水库工程管道建设进展情况
发布时间:2016-09-07 10:16
来源:香格里拉市水务局
浏览次数:3128
字体:【
分享:

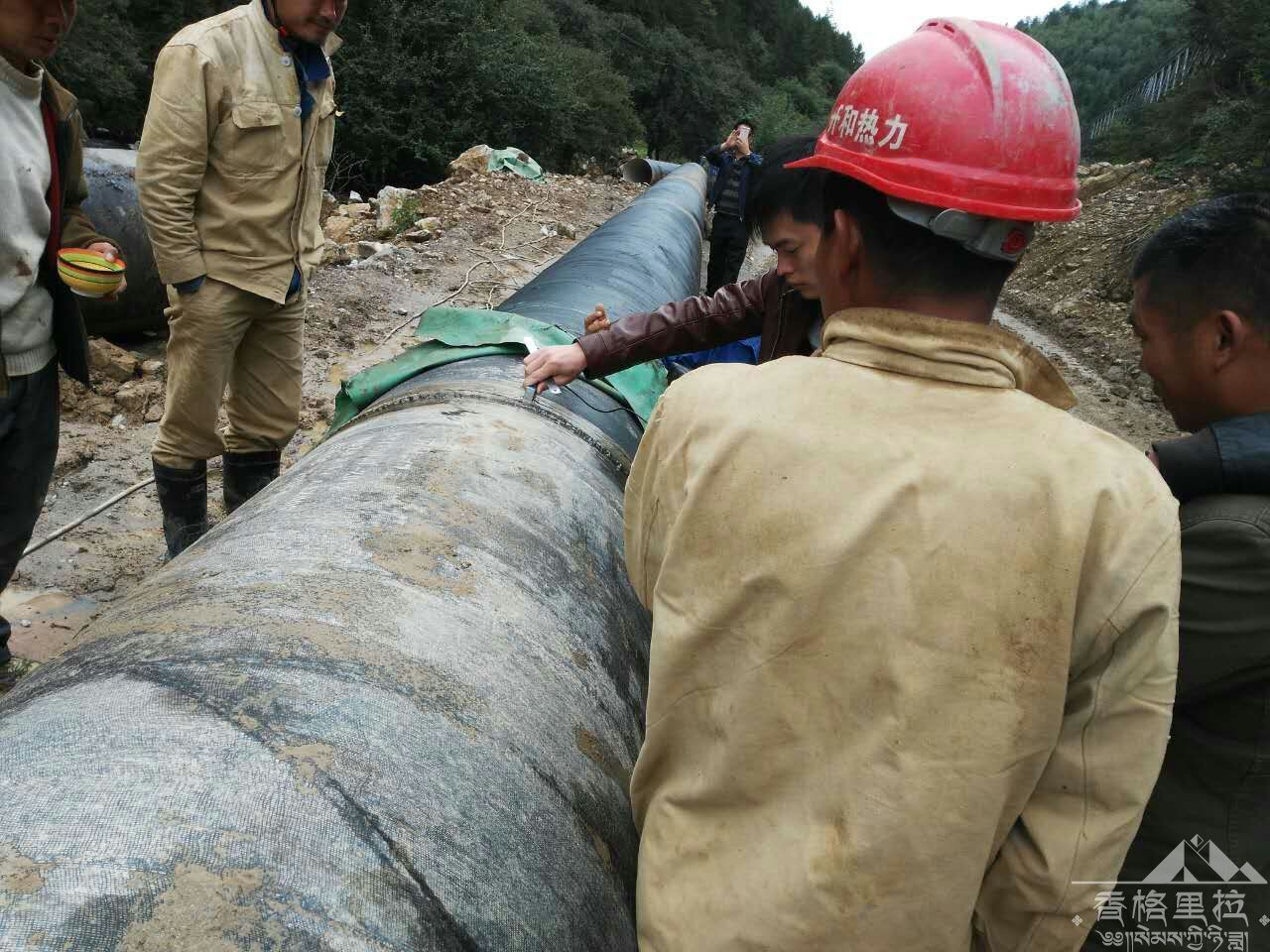

康思水库位于香格里拉市建塘镇境内金母芦河下游河段,是一座以农业灌溉供水为主,兼顾城镇供水、农村人畜饮水的综合利用工程,水库总库容658.2万m3,灌溉面积16053亩。水库管道总长24713米,分总干管段、东干管段和西干管段,均为有压供水。其中总干管长8305米,东干管总长3736米,西干管总长12690米。其中东西干管工程:

一标段施工:该工程于2016年4月29日获准开工,在业主、设计、监理、各级领导和各部门的大力支持配合下。现已完成工程情况如下:

1、目前已完成工程:总长2975.095米。

主干管Z00+000~Z01+711.208、Z04+373.255~Z04+512.000长1849.953米(Ф800mm PCCP管)Z01+711.208~Z02+836.35 长1125.142米(Ф800mmQ345C螺旋管)。

土方开挖:24136.36m³;石方开挖:2687.35m³;土方回填:23650.30 m³

2、未完成工程:总长2024.91米。

主干管Z02+836.35~Z04+373.255 长1536.91m (Q345C螺旋管)

主干管Z04+512.000~Z05+000.000 长488m(Ф800mmPCCP管)

3、征地协调重点、难点:总长2024米。

二标段施工:该工程于2016年6月1日获准开工,在业主、设计、监理、各级领导和各部门的大力支持配合下。工程具体施工情况如下:

1、目前已完成工程:总长3750m

主干管Z05+096~Z06+ 984 长1888m(Ф800mmPCCP管)

东干管D0+280~D0+742 长462m(Ф600mmPCCP管)

东干管D1+280~D2+680 长1400m(Ф600mmPCCP管)

2、未完成工程:总长3299m

主干管Z05+000~Z05+096 长96m(Q345C钢管)

主干管Z06+984~Z08+052.93 长1069m(Ф800mmPCCP管)

东干管D0+000~D0+280 长280m(Ф600mmPCCP管)

东干管D0+742~D1+280 长538m(Ф600mmPCCP管)

东干管D2+680~D3+995.689 长1316m(K9级φ250、φ300球墨铸铁管安装)

3、征地协调重点、难点:总长1239m

(1)、主干管Z06+984~Z08+052.93段,长1069m,此段经过格登、曲古两个社的耕地;

(2)、东干管Z0+090~Z0+260段,长170m,此段涉及曲古的耕地及临时房屋拆迁。
