【水务局】香格里拉市康思水库工程建设进展良好
发布时间:2015-06-11 15:02
来源:香格里拉市康思水库管理局
浏览次数:3439
字体:【
分享:

香格里拉市康思水库作为我州2015年度唯一在建水库项目,纳入省、州、市重点建设的工程项目,作为香格里拉撤县建市的献礼工程项目。在省、州相关部门的大力支持下,在市委、县市政府的正确领导下,在市级各部门的全力配合下,现主体工程已接近尾声,大坝装饰、东西干渠工作稳步推进,工程建设秩序良好。

一、项目基本情况

康思水库是一座以农业灌溉供水为主,兼顾城镇供水、农村人畜饮水的综合利用工程,水库总库容658.2万立方米,灌溉面积2.2万亩。根据《水利水电工程等级划分及洪水标准》(SL252-2000)的规定,工程规模为小(一)型,水库枢纽工程等别为Ⅳ等。永久建筑物拦河坝、溢洪道、导流输水隧洞等级为4级,临时建筑物等级为5级,引水区及干渠建筑物按5级设计。

、五月份工程进度情况

(一)实际完成工程概况

1、大坝溢洪道工程

(1)、至2015年5月25日,完成帷幕灌浆Ⅰ序孔:1#、9#、13#、33#、105#、109#、113#,Ⅱ序孔:35#、39#、43#、63#、67#、95#、99#、103#、107#、115#、123#、127#,Ⅲ序孔:40#、42#、44#、58#、59#、62#、68#、70#、72#、74#、76#、78#、80#、82#、92#、94#、96#、98#的灌浆施工,共完成3055.55米的工作量(其中非灌段1071.05米,灌浆段1934.5米)。

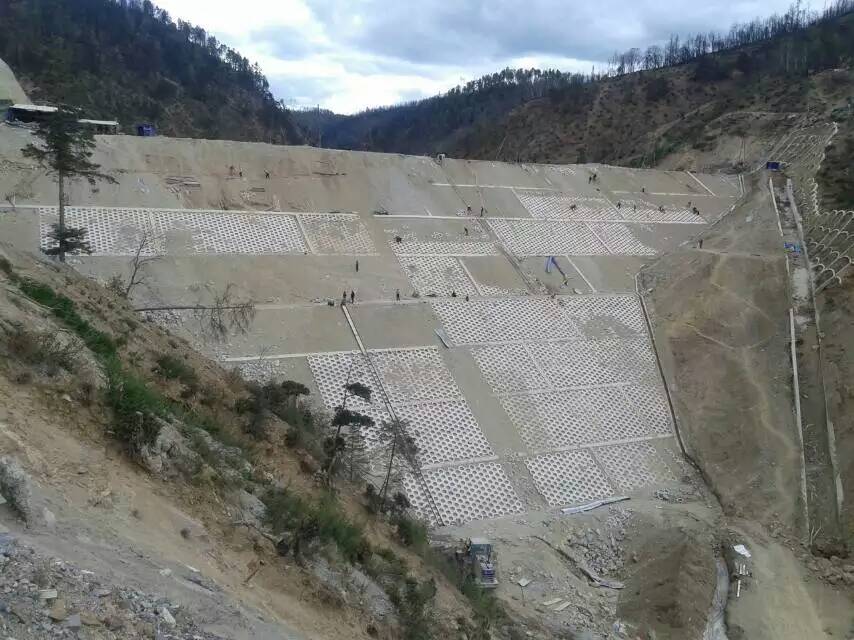

(2)、至2015年5月25日,完成大坝上游护坡预制块浇筑101.85立方米,下游护坡预制块浇筑260.2立方米。

(3)、至2015年4月25日前,大坝溢洪道边坡支护未施工。

(4)、至2015年5月25日,实际完成下游预制块碎石料垫层1800立方米。

2、导流输水隧洞工程

至2015年5月25日前,完成导流、输水隧洞竖井门槽二期混凝土31.36 立方米。完成竖井至交通桥段路面C20混凝土施工15.5立方米。

(二)、截止2015年5月25日工程形象面貌

1、导流输水隧洞工程

导流输水隧洞工程未完工程为:竖井检修闸金属结构安装及出口闸室土建工程,其余工程已全部完成。

2、大坝溢洪道工程

(1)、大坝填筑至高程3456.50米。

(2)、大坝右岸灌浆平洞完成全部的混凝土衬砌工作。

(3)、大坝右岸边坡锚喷支护全部完成。

(4)、溢洪道完成90%的混凝土衬砌工作。

(三)、工程质量与安全状况

1、本月质量控制工作

(1)、导流、输水隧洞竖井部位施工,要求施工人员必须佩戴安全帽、系安全绳,确保安全。

(2)、严格按设计与规范控制帷幕灌浆施工质量,对灌浆产生的污水不允许流入坝体,要求排放到沉淀池后再排入河流,以免造成水体污染。

(3)、工过程中,坚决落实“三检制”,坚持上一道工序不合格绝不允许进行下 一道工序施工,以确保工程施工质量。

(4)、严格对预制块几何尺寸及浇筑质量进行控制,预制块铺设按规范与设计要求施工,严格控制平整度与缝隙在允许范围。

2、本月安全状况

(1)、召开监理安全例会,始终坚持以“安全第一、预防为主、综合治理”方针做好安全工作,组织所有工程人员进行安全学习、教育。

(2)、定期对大坝进行位移、沉降、变形观测。

(3)、清除导流明渠内的沉积淤泥等垃圾,确保洞身过水安全。

(4)、 本月未发生安全事故。

(四)、本期所发生大事记

2015年5月24日,开始铺设下游护坡预制块,严格按规范要求进行平整度、缝隙的控制。
